土工布在公路養護方面的施工步驟
1.放樣、開挖瀝青面層、清掃基層。
①放樣的時候首先應該對瀝青路面進行劃線,一般是按照矩形進行劃線,這也是使得槽壁保持垂直的方法。
②如果路面基層上存在一些尖銳的部位,那么就要將這些尖銳的部位鏟平了,然后再在這些部位進行水泥砂漿的填補。(如挖除厚度>15cm以上采用半剛性水泥穩定碎石基層填補)。
③瀝青路面的保養期到后,就要將基層上的塵土和一些造物進行清除,這樣才能使得瀝青路面保持干燥整潔的狀態。
2.灑布透層油、鋪土工布、噴灑粘層油
①灑布熱瀝青透層油,用量約0.8~1.2kg/㎡,噴灑要均勻。
②瀝青溫度與用量控制。一般而言,瀝青出料時的溫度應保持在160一170℃間,灑在土工布上的溫度也不能低于140℃,且要設專人控制該項指標;噴灑瀝青時一定要保持均勻、修補邊緣到位順直。如需使用噴槍進行人工噴灑,則須遵循從修補中心向兩側呈橢圓形原則進行,便于舒展壓平纖維布接縫,從而減少皺褶。

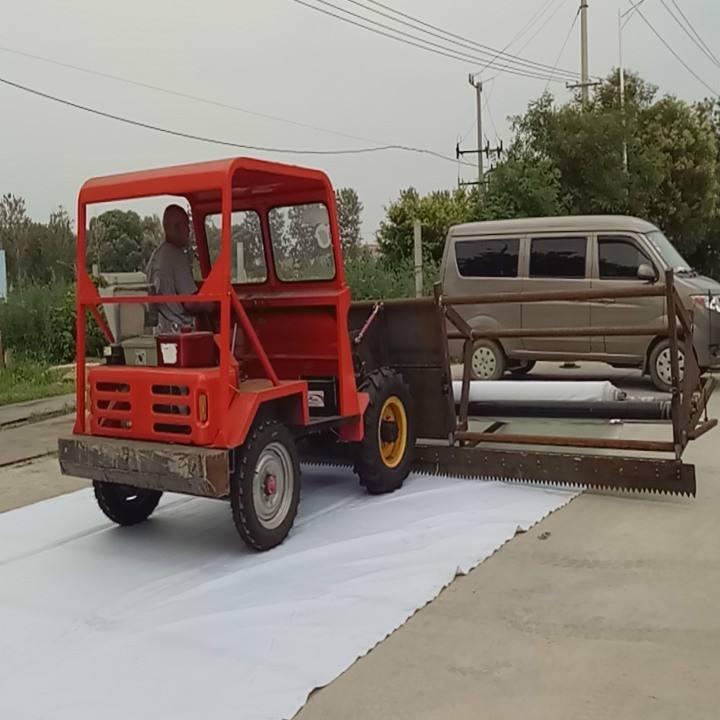

③在對土工布進行鋪設時,首先要用固定器對土工布的一端進行固定,然后對其拉緊,這個過程中注意控制張拉伸長率,一般在1.0%~15%為宜,這之后再對土工布的另一端進行固定。土工布橫向搭接4~5cm,然后要根據攤鋪的方向,把后面的
一端壓在前面的一端下,縱向搭接4~5cm。
④灑布熱瀝青粘層油。用量約0.4~0.6kg/㎡,注意灑布均勻。
3.施工瀝青面層
在施工方法上,瀝青面層與普通瀝青路面面層是一樣的,需要注意的是,施工車輛在土工布上的施工不能進行急轉彎,為防止攤鋪機打滑,可以在粘層油表面撒一層石屑。

同類文章排行
- 魚塘養殖土工膜施工經驗介紹
- 兩布一膜滲透系數須符合GB/T17642-2008標準
- 土工膜不同的生產工藝造成了不同的土工膜性能
- 修建魚塘用混凝土好還是土工膜更好一點
- 土工膜破壞性檢測和非破壞性檢測的定義
- 針刺土工布工藝流程中的開松與喂棉工藝
- 光面土工膜和糙面土工膜數據研究對比
- 淺談土工膜在蓄水池使用中存在的問題
- 丙綸針刺無紡布的型號歸納
- 土工布廠家介紹HPP土工布優勢
最新資訊文章
- 生態袋——邊坡生態治理的新利器
- 【生態袋知識】生態袋由哪幾部分組成?施工技
- 土工格柵實施前還應當對舊路面進行必要的清理
- 首層填料的厚度達到要求且碾壓密實即可施工土
- 膨潤土毯施工開展及結束的過程中要保證其質量
- 復合型土工膜鋪設技術要求和焊接技術要求
- 庫底鋪膜單元工程按“基面處理”、“土工膜鋪
- 防滲土工膜、膨潤土防水毯搭接寬度符合設計和
- 封場防滲層自下而上設置有哪幾層土工材料?
- 填埋場土工膜鋪設順序一般為自上而下由高到低




首頁
電話
QQ
聯系
