土工格柵加筋碎石施工工藝
充分了解土工格柵加筋碎石墊層的作用機理后,施工單位要綜合考慮項目沿線水文情況,計劃施工工藝流程以及各個環節的參數,然后嚴格按計劃進行施工,盡最大可能提高工程整體質量。
施工工序:準備施工材料→測量放樣→處理基礎→鋪設土工格柵→攤鋪碾壓。土工格柵的鋪設長度和寬度分別為路基橫向處理寬度和格柵出廠寬度。另外,控制格柵鋪設過程中的搭接寬度為20cm,做好綁扎和固定。
1.施工材料準備
1)填料。土工格柵加筋碎石墊層法施工中,主要會應用到的填料有砂性土、碎石和砂礫,這些填料滲水性較強,選料時應嚴禁填料內出現生活垃圾或者有機土料。填料粒徑不能超過填料壓實厚度的75%,筋帶表層攤鋪作業中嚴禁應用形狀過于尖銳的粒料。30~50m的碎石和50~70mm的碎石的配比控制在70∶30左右。
2)加筋材料。施工中,經常應用到的加筋材料主要有土工格柵、紡?fù)凉た椢锖图咏顜У?。其中土工格柵整體性較強、樁側摩擦系數更大,所以被廣泛應用到軟土路基加固中,本工程所應用的加筋材料為塑料雙向土工格柵。
2.測量放樣
測量并確定標高,放線確定樁位,測定加筋土擋墻基礎線。核對加筋土邊坡斷面,復核格柵鋪設,并且按照施工現場的要求充分、全面地清理場地。
3.基礎工程
確定并標出開挖線,開挖施工中控制槽底平面的尺寸要較基礎外緣多300mm。開挖施工中,如果縱向高度差懸殊應該沿著縱向基槽底設置階梯,然后繼續開挖。

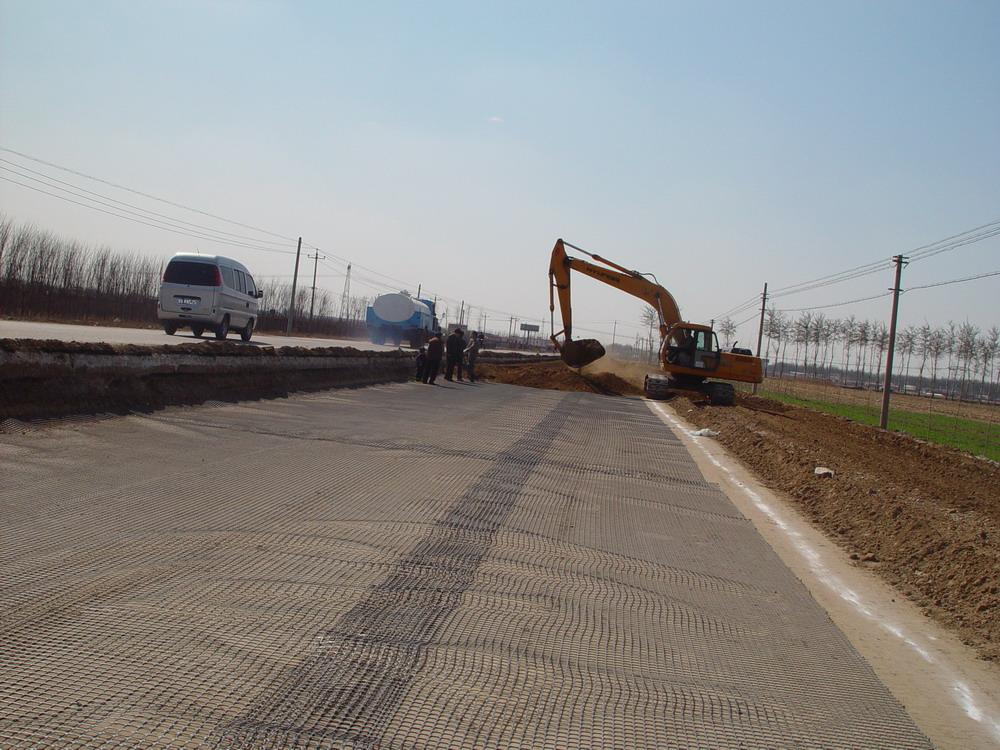

4.鋪設土工格柵
首先,檢查填料和加筋材料的各類參數,確保這些材料的質量和性能滿足實際施工要求,具體需要檢查的內容有孔隙尺寸、延伸率、耐久性等;然后鋪設土工格柵,以搭接的形式進行,控制土工格柵的搭接寬度為0.25cm。嚴格管理土工格柵下料過程,一般要求實際下料的長度要較設計長度長300~500mm。鋪設時,土工格柵和坡面應保持相互垂直的狀態,并且必須在平整壓實的填料上進行敷設,敷設施工中嚴禁出現彎折或者重疊的問題。當上一段鋪設完成后,做好土工格柵尾部的綁扎和固定,避免下一段填料敷設、碾壓過程對上一段格柵造成擾動影響。

5.攤鋪及碾壓
根據填料處理需求選擇合適的填石采集場。合理確定填料的最佳含水量和最大干密度,再結合這些參數確定后續壓實標準。將填料裝入網眼袋,并在填料內撒入草籽,將裝有填料的網眼袋碼砌在坡面位置。卸料時注意控制好機具和坡面之間的距離,如果填料沒有土工格柵的覆蓋,嚴禁設備和人員在填料上走動,避免擾動下層格柵。應用機械配合人工的方法進行攤鋪,填料攤鋪必須平整、均勻,并且在坡度超過3%的位置設置橫坡。在應用機械進行攤鋪施工的過程中,機械行駛方向和坡面相互平行。如果機械和坡面之間的距離不超過1.5m,可以應用人工的方式進行攤鋪,填料完成攤鋪后及時碾壓。應用振動壓路機進行,先輕壓再重壓,然后按照格柵中間—尾部—靠坡面的位置順序進行碾壓。碾壓機械和坡面之間的距離不足1m時,需要改用小型機械繼續碾壓,先對坡面進行輕壓,然后對路線中間位置進行碾壓,碾壓過程不能對坡面產生任何擾動影響。
6.質量控制
在鋪設土工格柵之前必須做好下承層的平整工作,本項目應用的填料為碎石,所以應該注意檢查,保證下承層平滑、無尖銳物,防止碎石破壞土工織物。拉緊鋪設土工格柵,防止存在褶皺,并且保證提供格柵和下承層緊緊貼在一起。特殊情況下,可以在土工格柵和碎石中間鋪設一層厚度為5cm的中粗砂保護層,避免碾壓施工中土工格柵被損壞。土工材料合成后嚴禁長時間放置,立即安排填筑施工。碾壓時,碾壓設備應低速前進,嚴禁用高頻振動的方式對填料進行碾壓,否則可能會破壞土工格柵。
7.土工格柵施工質量驗收

為了保證軟土路基處理效果,防止土工格柵施工質量不達標影響整個項目施工質量,土工格柵鋪設完成后,需要檢查、驗收土工格柵的施工質量。

同類文章排行
- 復合土工膜防滲工程的質量控制與改進探析
- 復合土工膜焊接工藝及焊縫質量檢測技術
- 土工膜缺陷對土石壩滲流影響及安全性評價
- 防滲型復合土工膜在疏浚環保中怎樣不被風浪破壞?
- 復合型土工膜在水利工程中的應用及鋪設注意事項
- 關于魚塘防滲膜施工方法有哪些您了解嗎
- 土工布都有哪些性能要求?
- 渠道土工膜焊縫檢測及采購和保存的質量控制要點
- 什么是土工膜?土工膜有哪些材料?
- 土工織物鋪設接縫時應采用縫合和熱粘接方式
最新資訊文章
- 復合土工膜施工前,這 3 大質量關卡必須過
- 從阻隔滲透到抗老化,復合土工膜如何破解復雜環境施工難題?
- 土工膜鋪設的隱藏技巧:如何避免90%的漏水隱患?
- 基層處理+防滲毯鋪設:打造頂級防滲效果的秘訣!
- 垂直 vs 水平!水池防滲方案終極對決,答案讓人大跌眼鏡
- 膨潤土防水毯施工前必看:基層檢查、環境評估、材料準備攻略!
- 會呼吸的防水材料!膨潤土防水毯的智能自修復機制大揭秘
- HDPE如何攻占高端制造市場?
- HDPE土工膜:化工、石化、油田領域的“全能防護盾”
- 暴雨季施工必備:高溫環境防滲膜焊接安全操作手

首頁
電話
QQ
聯系
